Pemasangan lift rumah tidak dimulai dengan memilih warna, material, atau model. Prosesnya dimulai dengan memahami siapa yang akan menggunakan lift, memeriksa kondisi bangunan, menentukan posisi, lalu melakukan site survey.

Setelah hasil pengukuran teknis disetujui, barulah model lift, ukuran, desain, dan kebutuhan pekerjaan sipil dapat ditentukan. Unit kemudian diproduksi, dikirim, dipasang, diuji, dan diserahkan kepada pemilik rumah.

Teknologi lift rumah modern dapat membantu mengurangi pekerjaan konstruksi besar. Namun, setiap rumah tetap memiliki kondisi yang berbeda. Karena itu, langkah mudah untuk memasang lift rumah harus selalu didasarkan pada pemeriksaan teknis, bukan hanya perkiraan ukuran dari denah atau foto.

Kalea X80 Premium dengan pintu kaca dan back panel dekoratif pada interior rumah modern

Kalea X80 Premium ditempatkan sebagai bagian dari interior, dengan kombinasi kaca, material dekoratif, dan pencahayaan yang menyatu dengan ruang.

Ringkasan: Bagaimana proses pemasangan lift rumah?

TL;DR

Pasang lift rumah melewati 7 tahap: konsultasi, cek denah, site survey, pemilihan model, gambar teknis dan persiapan area, instalasi, serta pengujian dan serah terima. Instalasi fisik di rumah sekitar 10 – 14 hari kerja, sedangkan seluruh proyek termasuk produksi unit sekitar 6 – 9 bulan.

Poin penting

  • Tentukan pengguna utama, jumlah lantai, kapasitas, dan posisi yang diinginkan.
  • Lakukan site survey untuk memeriksa struktur, ukuran ruang, akses, dan listrik.
  • Pilih model berdasarkan kebutuhan pengguna dan hasil pengukuran teknis.
  • Selesaikan gambar kerja sebelum kontraktor membuat bukaan lantai.
  • Pastikan unit diuji sebelum digunakan oleh seluruh anggota keluarga.
  • Minta penjelasan tentang prosedur darurat, garansi, dan jadwal perawatan.

Secara umum, tujuh langkah mudah pasang lift rumah dan durasinya:

Tahap Yang dilakukan Estimasi durasi Dikerjakan oleh
1. Konsultasi kebutuhan penghuni Pengguna, jumlah lantai, posisi, jadwal 1 – 4 hari Tim Kalea dan pemilik rumah
2. Pemeriksaan awal denah dan lokasi Kelayakan posisi awal Bagian dari tahap 1-3 Lift consultant
3. Site survey Ukur tinggi antarlantai, headroom, balok, listrik, akses Bagian dari tahap 1-3 Tim teknis Kalea
4. Pemilihan model, ukuran, dan desain Model, ukuran, arah pintu, finishing 1 – 7 hari Tim Kalea, pemilik, arsitek
5. Finalisasi gambar serta persiapan area Gambar teknis, produksi dan pengiriman unit, bukaan lantai, titik listrik 6 – 9 bulan Pabrik; kontraktor pemilik untuk pekerjaan sipil
6. Pengiriman dan instalasi Perakitan shaft, penggerak, platform atau kabin, pintu, listrik 10 – 14 hari kerja setelah area siap Teknisi Kalea
7. Testing, commissioning, dan handover Pengujian fungsi dan darurat, pelatihan, dokumen 1 hari Teknisi Kalea

Urutan detailnya dapat berbeda, tergantung model lift, jumlah lantai, kondisi bangunan, tingkat personalisasi, serta kesiapan area instalasi.

Video Testimoni Instalasi X50 Standard di Jakarta Barat | Kalea Lift

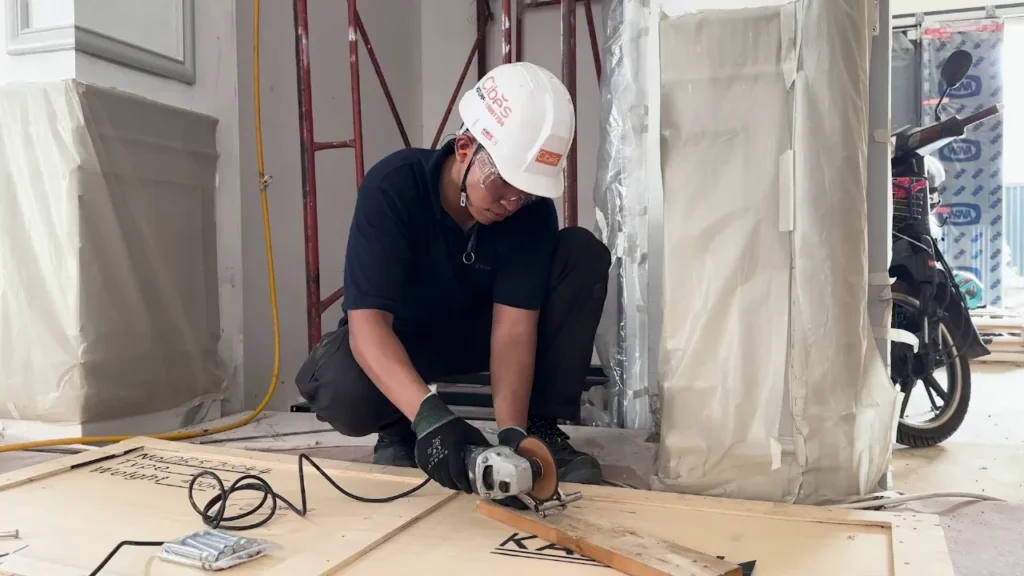

Teknisi menyiapkan area kerja selama proses instalasi lift rumah Kalea

Persiapan area membantu menjaga ruang di sekitar instalasi tetap terlindungi sebelum pemasangan komponen lift dimulai.

Apakah memasang lift rumah harus melakukan renovasi besar?

Tidak selalu. Kebutuhan renovasi ditentukan oleh posisi lift, sistem penggerak, kondisi struktur, jumlah lantai, dan kesiapan bangunan.

Sebelum membahas pekerjaan konstruksi, berikut beberapa istilah yang perlu dipahami:

Istilah Pengertian
Pit Ruang atau cekungan di bawah titik berhenti lift pada lantai paling bawah
Shaft Struktur vertikal yang menjadi jalur perjalanan lift
Headroom Ruang yang tersedia di atas titik berhenti lift pada lantai paling atas
Landing Area keluar dan masuk lift pada setiap lantai
Commissioning Proses pemeriksaan dan pengujian sebelum lift digunakan
Handover Penyerahan unit kepada pemilik setelah pengujian dan pelatihan pengguna

Apa arti instalasi lift rumah minim renovasi?

Instalasi minim renovasi berarti lift dapat dipasang tanpa pekerjaan struktur sebesar lift konvensional pada kondisi tertentu. Istilah ini tidak berarti rumah sama sekali bebas dari pekerjaan persiapan.

Pekerjaan yang mungkin tetap dibutuhkan antara lain:

  • Membuat bukaan antar lantai
  • Menyesuaikan plafon atau railing
  • Memindahkan lampu atau saluran utilitas
  • Menyiapkan titik listrik khusus
  • Merapikan lantai dan dinding di sekitar landing
  • Menambahkan pelindung cuaca untuk area semi-outdoor

Besar kecilnya pekerjaan baru dapat dinilai setelah tim teknis memeriksa lokasi. Karena itu, kontraktor sebaiknya tidak membuat bukaan berdasarkan ukuran perkiraan.

Mengapa lift rumah modern lebih mudah dipasang?

Beberapa lift rumah menggunakan konstruksi modular. Komponennya dirancang agar dapat dirakit di lokasi tanpa membangun ruang mesin terpisah atau shaft beton besar.

Pada model dan konfigurasi Kalea tertentu, kemudahan pemasangan didukung oleh:

  • Sistem penggerak screw-drive
  • Shaft modular yang sudah terintegrasi
  • Pit 0-120 mm tergantung model, atau penggunaan ramp
  • Tidak adanya ruang mesin terpisah
  • Bentuk unit yang ringkas
  • Pilihan platform atau kabin sesuai kebutuhan

Detail ini tetap harus diperiksa per model. Kalea menjelaskan bahwa beberapa produknya menggunakan screw-drive, shaft panoramik terintegrasi, dan konfigurasi tanpa ruang mesin terpisah.

Informasi lebih lanjut tersedia pada halaman kualitas lift rumah Kalea. Angka lengkap per model ada di ukuran dan spesifikasi lift rumah.

Lift rumah Kalea Antera dengan pintu kaca dan panel interior dekoratif berwarna biru

Pemilihan desain lift dilakukan setelah kebutuhan ruang, arah pintu, dan konfigurasi teknis dipastikan.

Apa yang perlu disiapkan sebelum memasang lift rumah?

Persiapan yang baik membuat keputusan teknis lebih jelas sejak awal. Pemilik rumah, arsitek, kontraktor, dan lift consultant juga dapat bekerja dengan acuan yang sama.

Hal utama yang perlu disiapkan meliputi:

  • Profil pengguna lift
  • Jumlah lantai dan titik berhenti
  • Denah atau gambar bangunan
  • Foto area yang diusulkan
  • Informasi kapasitas listrik
  • Rencana waktu pembangunan atau renovasi

Siapa yang akan menggunakan lift?

Pengguna utama mempengaruhi ukuran platform, lebar pintu, kapasitas, posisi tombol, dan ruang di depan lift.

Lift mungkin digunakan oleh:

  • Lansia
  • Anak-anak
  • Pengguna kursi roda
  • Anggota keluarga dengan keterbatasan mobilitas
  • Caregiver atau pendamping
  • Penghuni yang membawa koper, belanjaan, atau barang rumah tangga

Untuk pengguna kursi roda, kapasitas dalam kilogram bukan satu-satunya ukuran. Tim juga perlu memeriksa lebar pintu, ruang manuver, arah keluar, dan kemungkinan adanya pendamping. Baca juga lift rumah untuk orang tua dan lift rumah ramah kursi roda.

Berapa lantai yang akan dilayani?

Jumlah lantai menentukan jumlah landing, total perjalanan, konfigurasi pintu, dan kebutuhan teknis lainnya.

Data yang perlu dicatat meliputi:

  • Jumlah lantai yang akan dilayani
  • Jumlah titik berhenti
  • Tinggi antarlantai
  • Total tinggi perjalanan
  • Headroom di lantai teratas
  • Kemungkinan penambahan lantai pada masa mendatang

Rencana penambahan lantai sebaiknya dibicarakan sejak awal. Perubahan setelah unit diproduksi dapat memerlukan penyesuaian besar.

Berapa ruang yang tersedia?

Pengukuran tidak boleh dilakukan hanya pada lantai dasar. Jalur vertikal harus diperiksa pada setiap lantai. Sebagai acuan awal, lift rumah Kalea membutuhkan:

Kebutuhan teknis Acuan lift rumah Kalea
Bukaan lantai (cut-out) 1.020 x 980 mm sampai 1.460 x 1.560 mm, tergantung model
Pit 0-120 mm; beberapa model bisa 0 mm dengan ramp
Headroom lantai teratas 2.250-2.500 mm, tergantung model
Kapasitas 450 kg
Daya listrik 1,5-2,9 kW, tergantung model

Tim teknis umumnya akan memeriksa:

  • Ukuran platform atau kabin
  • Ukuran shaft atau cut-out
  • Ruang bukaan pintu
  • Area landing
  • Pit atau penggunaan ramp
  • Headroom
  • Jalur masuk material
  • Hambatan pada setiap lantai

Panduan tentang hubungan antara shaft, pintu, kapasitas, dan kebutuhan ruang dapat dibaca dalam artikel cara menentukan ukuran lift rumah. Syarat struktur lengkap ada di pasang lift di rumah yang sudah jadi dan syarat struktur lift rumah 2-4 lantai.

Shaft lift rumah Kalea Kosmos K90 terpasang pada area void hunian bertingkat

Shaft modular memungkinkan lift menjadi bagian dari ruang vertikal rumah tanpa harus terlihat seperti elemen terpisah dari interior.

Bagaimana kondisi listrik rumah?

Lift harus memiliki pasokan listrik yang sesuai dengan model dan konfigurasi unit. Lift rumah Kalea membutuhkan daya sekitar 1,5-2,9 kW, tergantung model.

Pemeriksaan listrik dapat mencakup:

  • Sistem listrik satu phase atau tiga phase
  • Daya yang tersedia
  • Beban listrik rumah saat ini
  • Jalur listrik khusus untuk lift
  • MCB dan perangkat perlindungan
  • Sistem earthing
  • Stabilitas tegangan
  • Kesesuaian genset, bila digunakan

Pemilik rumah dapat membaca panduan kebutuhan listrik lift rumah sebagai bahan diskusi awal. Angka akhirnya harus mengikuti data teknis unit dan hasil site survey.

Infografis kelistrikan dan komponen utama pada sistem lift rumah Kalea

Infografis kelistrikan dan komponen utama pada sistem lift rumah Kalea

Di mana posisi terbaik untuk memasang lift rumah?

Posisi terbaik adalah lokasi yang mudah diakses, memiliki jalur vertikal yang bersih, dan tidak mengganggu fungsi utama ruangan. Area dekat tangga atau void tangga paling sering dipilih karena seluruh sirkulasi vertikal berada dalam satu zona, tetapi lebar void, railing, balok, dan plafon tetap perlu diperiksa.

Lift juga bisa ditempatkan di ruang keluarga, koridor, sisi bangunan, atau area semi-outdoor selama jalur vertikal dan strukturnya mendukung. Pembahasan lengkap tentang posisi, landing, arah pintu, dan integrasi interior ada di panduan posisi dan floorplan lift rumah. Untuk pemasangan di luar rumah, lihat lift rumah outdoor.

Kalea X80 Premium terintegrasi dengan tangga dan ruang keluarga pada hunian modern

Pemasangan lift rumah yang direncanakan sejak awal dapat mempertahankan hubungan visual antara lift, tangga, dan interior sekitarnya.

Bagaimana 7 langkah mudah pasang lift rumah dilakukan?

Tujuh langkah mudah pasang lift rumah berikut membantu pemilik memahami perjalanan proyek dari konsultasi hingga serah terima.

Setiap tahap memiliki hasil yang jelas. Artinya, proyek tidak seharusnya berpindah ke tahap berikutnya sebelum data penting pada tahap sebelumnya diperiksa.

Tahap 1. Konsultasi kebutuhan penghuni

Durasi: 1 – 4 hari

Konsultasi awal digunakan untuk memahami kebutuhan keluarga, kondisi rumah, dan hasil yang ingin dicapai.

Informasi yang sebaiknya disiapkan:

  • Lokasi rumah
  • Jumlah lantai
  • Kondisi bangunan
  • Pengguna utama
  • Posisi yang diinginkan
  • Kebutuhan kapasitas
  • Preferensi desain
  • Jadwal pembangunan atau renovasi

Foto, video, dan denah dapat membantu konsultasi pertama. Namun, bahan tersebut tidak menggantikan pengukuran langsung di lokasi.

Tahap 2. Pemeriksaan awal denah dan area pemasangan

Lift consultant akan memeriksa apakah posisi yang diusulkan cukup masuk akal untuk dilanjutkan ke tahap site survey.

Pemeriksaan awal dapat meliputi:

  • Alternatif posisi lift
  • Jalur vertikal
  • Arah pintu
  • Ruang yang tersedia
  • Jalur masuk material
  • Kemungkinan pekerjaan sipil

Hasil awal biasanya dapat dikelompokkan menjadi:

  • Lokasi terlihat sesuai
  • Lokasi dapat digunakan dengan penyesuaian
  • Posisi alternatif perlu dipertimbangkan
  • Kajian struktur tambahan diperlukan

Hasil ini masih bersifat awal. Keputusan final mengikuti pengukuran di lapangan.

Tahap 3. Site survey dan pengukuran teknis

Site survey adalah pemeriksaan langsung untuk memastikan dimensi dan kondisi bangunan.

Tim survey dapat mencatat:

  • Ukuran lantai pada setiap level
  • Tinggi antarlantai
  • Total tinggi perjalanan
  • Headroom
  • Kondisi pit atau area ramp
  • Posisi balok dan kolom
  • Kondisi listrik
  • Jalur pengiriman material
  • Paparan hujan dan panas
  • Kondisi landing

Form site measurement survey Kalea untuk pengukuran lokasi pemasangan lift rumah

Site survey mencatat tinggi antarlantai, arah pintu, posisi kaca, serta kebutuhan struktur sebelum gambar teknis difinalkan.

Tahap 4. Pemilihan model, ukuran, dan desain

Durasi: 1 – 7 hari

Model dipilih setelah kebutuhan pengguna dan batas teknis rumah mulai terlihat jelas.

Pertimbangannya meliputi:

  • Jumlah lantai
  • Pengguna utama
  • Ruang yang tersedia
  • Kapasitas
  • Arah pintu
  • Bentuk kabin atau platform
  • Gaya interior
  • Tingkat personalisasi

Kalea memiliki beberapa keluarga produk dengan karakter yang berbeda. Pilihan terkini dapat dilihat melalui halaman produk Kalea Lift.

Seri Kalea Karakter desain Cocok untuk Perlu dikonfirmasi
X-Series Modern, refined, dan fleksibel Hunian kontemporer Ukuran, kabin, shaft, dan pintu
Antera Eksklusif dan personal Hunian mewah bertingkat Finishing dan konfigurasi teknis
Kosmos Ringkas dan panoramik Hunian modern dengan ruang terbatas Ukuran platform dan shaft
Klassic Sederhana dan bergaya Skandinavia Kebutuhan hunian yang praktis Posisi instalasi dan kapasitas

Tabel ini merupakan gambaran umum. Rekomendasi akhir perlu mengikuti produk yang tersedia dan hasil pengukuran rumah. Spesifikasi per model ada di ukuran dan spesifikasi lift rumah.

Lift rumah Kalea X80 Premium dengan shaft kaca dan back panel bermotif di area tangga

Shaft kaca membantu lift terasa lebih ringan secara visual dan dapat menyatu dengan material kayu serta warna netral pada interior rumah.

Tahap 5. Finalisasi gambar teknis dan persiapan area

Durasi: 6 9 bulan.

Setelah model dipilih, tim akan menyusun atau mengonfirmasi gambar teknis sebagai acuan pekerjaan.

Gambar tersebut dapat memuat:

  • Ukuran bukaan lantai
  • Posisi shaft
  • Arah pintu
  • Titik listrik
  • Kebutuhan pit atau ramp
  • Tinggi landing
  • Headroom
  • Detail pekerjaan sipil

Pembagian tanggung jawab juga perlu ditulis dengan jelas:

Pihak Tanggung jawab umum
Tim Kalea Data teknis unit, gambar acuan, instalasi, dan pengujian
Pemilik rumah Persetujuan desain, akses lokasi, dan koordinasi proyek
Arsitek Integrasi lift dengan tata ruang dan desain bangunan
Kontraktor Bukaan lantai, struktur, listrik, serta pekerjaan finishing sesuai lingkup
Desainer interior Material, pencahayaan, dan pertemuan finishing di sekitar lift

Ruang yang sudah dihuni juga perlu dilindungi. Furniture, lantai, dinding, dan jalur keluar masuk material sebaiknya masuk dalam rencana kerja.

Teknisi Cibes Lift Group bersama kendaraan layanan teknis untuk instalasi dan perawatan lift rumah

Dukungan teknis menjadi bagian penting setelah lift terpasang, mulai dari pemeriksaan hingga perawatan berkala.

Tahap 6. Pengiriman dan instalasi lift

Durasi: 10 – 14 hari hari kerja setelah area siap.

Material dikirim setelah area dinyatakan siap dan jadwal pemasangan telah disepakati.

Alur instalasi umumnya mencakup:

  • Pemeriksaan akses
  • Perlindungan area kerja
  • Penerimaan material
  • Perakitan shaft
  • Pemasangan sistem penggerak
  • Pemasangan platform atau kabin
  • Pemasangan pintu
  • Sambungan listrik
  • Penyelesaian interior
  • Pembersihan area

Estimasi pemasangan fisik lift oleh kami sekitar 3-5 hari kerja, dengan catatan area instalasi sudah siap. Durasi dapat berubah menurut model, jumlah stop, akses lokasi, konfigurasi, dan temuan lapangan.

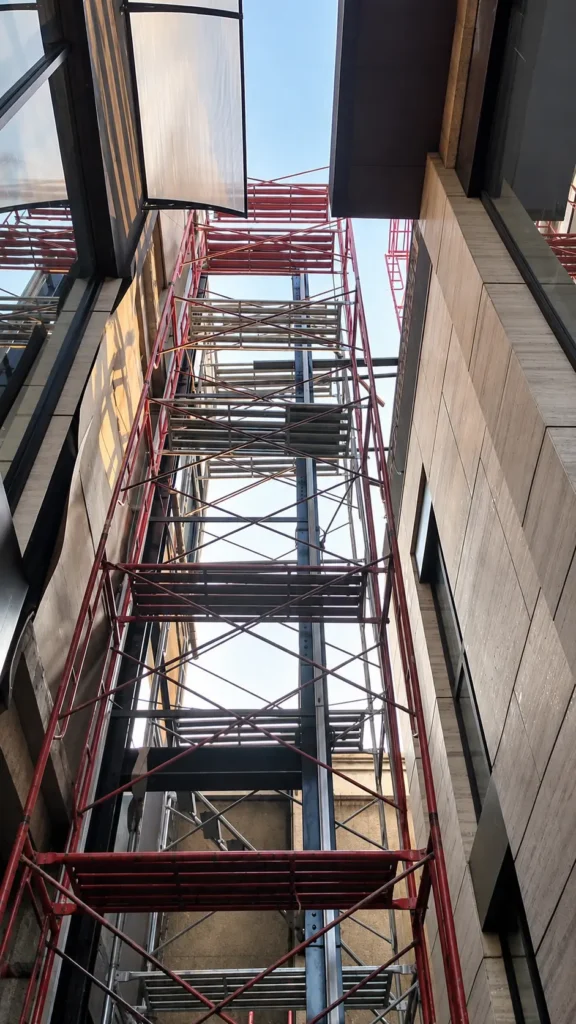

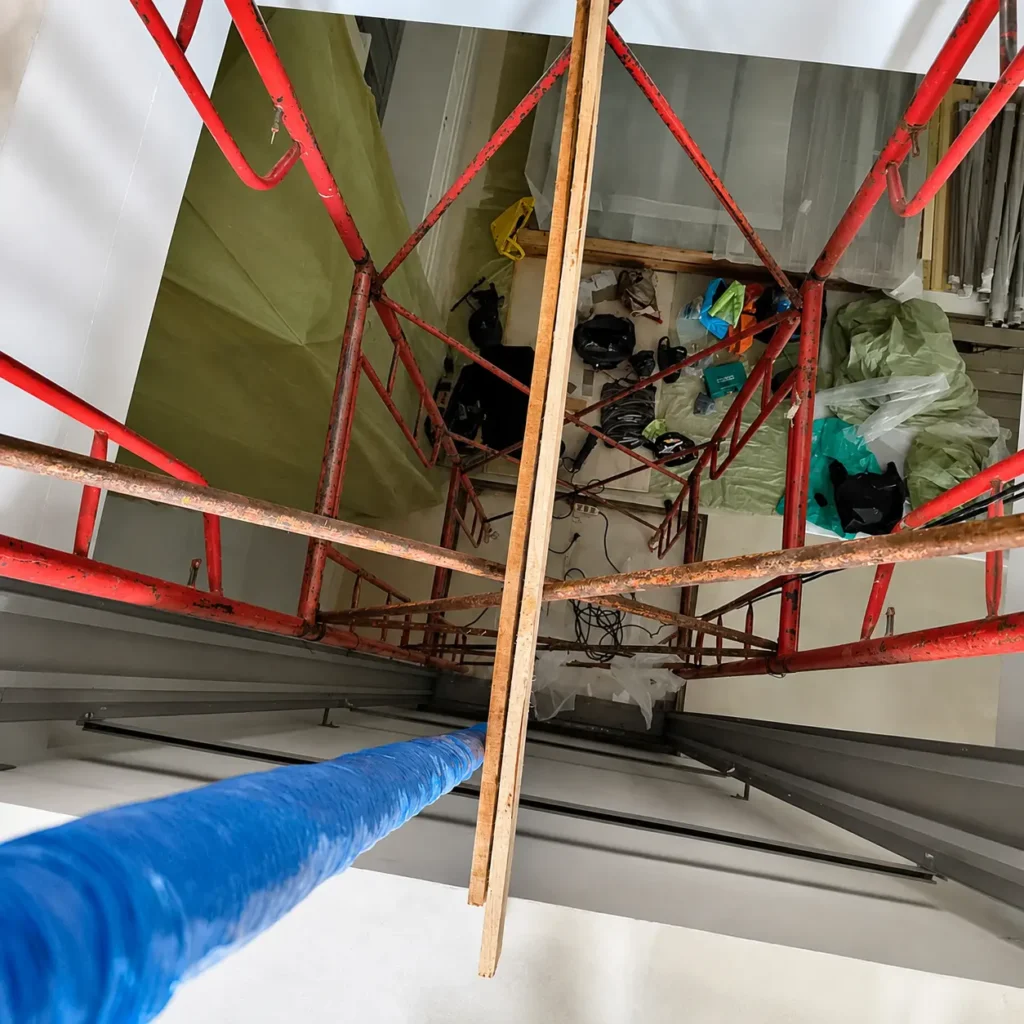

Scaffolding pada proses pemasangan lift di area outdoor bangunan bertingkat

Pada instalasi outdoor, teknisi juga perlu mempertimbangkan akses kerja, struktur bangunan, dan perlindungan area sekitar.

Tahap 7. Testing, commissioning, dan handover

Durasi: 1 hari.

Lift belum siap diserahkan hanya karena seluruh komponen sudah terpasang. Unit perlu melewati pengujian sesuai model dan konfigurasinya.

Pemeriksaan dapat meliputi:

  • Pergerakan naik dan turun
  • Posisi lift terhadap landing
  • Pintu dan door interlock
  • Safety edge
  • Sensor penghalang
  • Emergency stop
  • Alarm
  • Komunikasi darurat
  • Battery emergency lowering
  • Control panel
  • Lampu
  • Ventilasi

Setelah pengujian, handover sebaiknya mencakup:

  • Pelatihan penggunaan
  • Demonstrasi prosedur darurat
  • Penjelasan tombol kontrol
  • Nomor layanan teknis
  • Manual penggunaan
  • Jadwal perawatan
  • Dokumen garansi
  • Catatan hasil commissioning

Cara kerja fungsi darurat dapat berbeda menurut model. Kalea menjelaskan urutan battery emergency lowering melalui artikel cara kerja ARD saat listrik padam. Prosedur pada unit yang terpasang tetap harus didemonstrasikan saat handover.

Berapa lama proses pasang lift rumah?

Instalasi fisik lift rumah Kalea sekitar 10 – 14 hari kerja setelah area siap. Seluruh proyek, dari konsultasi sampai serah terima, sekitar 6 – 9 Bulan, karena sebagian besar waktu dipakai untuk produksi dan pengiriman unit.

Waktu proyek perlu dibagi menjadi dua bagian. Pertama adalah waktu sebelum pemasangan fisik. Kedua adalah waktu instalasi di lokasi.

Faktor yang memengaruhi jadwal antara lain:

  • Model dan konfigurasi
  • Jumlah lantai
  • Tingkat personalisasi
  • Kesiapan gambar
  • Waktu produksi
  • Pengiriman
  • Kesiapan pekerjaan sipil
  • Akses lokasi

Berapa lama persiapan dan produksi lift?

Tahap sebelum instalasi dapat memakan waktu lebih lama daripada pemasangan fisik. Produksi dan pengiriman unit sekitar 6 – 9 Bulan.

Proses tersebut dapat mencakup:

  • Pemeriksaan teknis
  • Persetujuan desain
  • Finalisasi ukuran
  • Produksi unit
  • Pengiriman
  • Persiapan bukaan lantai
  • Penyesuaian struktur dan listrik

Jadwal produksi tidak sebaiknya disamakan untuk semua produk. Model, material, asal produksi, dan tingkat personalisasi dapat memengaruhi waktunya.

Berapa lama instalasi di rumah?

Sekitar 10 – 14 hari kerja. Instalasi dapat berjalan lebih lancar ketika lokasi sudah sesuai dengan gambar teknis.

Kondisi pendukungnya meliputi:

  • Bukaan lantai telah selesai
  • Titik listrik tersedia
  • Area kerja dapat diakses
  • Material dapat masuk ke rumah
  • Dimensi aktual sesuai gambar
  • Tidak ada hambatan struktur baru
  • Pekerjaan kontraktor telah diperiksa
Tahap Faktor yang mempengaruhi waktu
Konsultasi Kelengkapan data dari pemilik
Site survey Lokasi dan akses rumah
Persetujuan desain Tingkat personalisasi
Produksi Model dan konfigurasi
Persiapan lokasi Pekerjaan struktur dan interior
Instalasi Jumlah lantai, akses, dan kesiapan area
Pengujian Temuan selama commissioning

Proyek lebih cepat jika gambar disetujui tanpa revisi besar, bukaan lantai dan titik listrik selesai sebelum unit tiba, dan akses material tidak terhambat. Proyek lebih lambat jika desain berubah setelah produksi, daya PLN perlu ditambah, atau ditemukan balok dan utilitas baru saat bukaan dibuat.

Minta jadwal yang memisahkan pekerjaan produksi, pekerjaan sipil, instalasi, dan pengujian. Pembagian ini membantu pemilik rumah memahami kemajuan proyek dengan lebih jernih.

Kalea Antera Z90 dengan shaft kaca terintegrasi pada ruang utama rumah bertingkat

Lift rumah tidak selalu harus disembunyikan. Dengan perencanaan yang tepat, shaft dapat menjadi bagian dari komposisi interior.

Berapa biaya pemasangan lift rumah?

Unit lift rumah Kalea mulai sekitar Rp600 juta tergantung jumlah lantai, model, ukuran, dan finishing. Saat membandingkan penawaran, pastikan jelas mana yang sudah termasuk dan mana yang terpisah:

Komponen Status
Unit lift dan shaft Termasuk harga unit
Instalasi dan pengujian Termasuk harga unit
Bukaan lantai dan pekerjaan sipil Dikerjakan kontraktor / pemilik
Jalur listrik dan tambah daya PLN Dikerjakan kontraktor / pemilik
Finishing di sekitar lift Dikerjakan kontraktor / pemilik
Servis rutin 3 tahun pertama Gratis, 2 kunjungan per tahun

Rincian harga ada di harga lift rumah 2026 dan apa saja yang termasuk dalam harga lift rumah premium.

Bisakah lift dipasang di rumah yang sudah jadi?

Bisa, selama tersedia posisi dan jalur vertikal yang sesuai. Pada rumah yang sudah dihuni, rencana kerja perlu mencakup perlindungan lantai dan furniture, jam kerja, dan jalur material agar keluarga tetap nyaman selama proyek. Syarat teknis dan perbedaannya dengan rumah baru dibahas di pasang lift rumah di rumah yang sudah jadi.

Sebelum menyetujui desain dan memulai pekerjaan sipil, gunakan checklist sebelum pasang lift rumah untuk memastikan ukuran, arah pintu, listrik, dan pembagian pekerjaan sudah jelas. Jangan menandatangani gambar final apabila dimensi, arah pintu, atau pembagian tanggung jawab masih belum jelas.

Bagaimana memastikan lift aman setelah dipasang?

Keamanan tidak hanya bergantung pada daftar fitur. Hasil instalasi, pengujian, pemahaman pengguna, dan perawatan memiliki peran yang sama pentingnya.

Sebelum handover, pastikan tersedia:

  • Pengujian fungsi
  • Catatan commissioning
  • Demonstrasi sistem darurat
  • Manual pengguna
  • Kontak layanan teknis
  • Jadwal pemeriksaan

Apa yang harus diuji saat commissioning?

Commissioning memastikan fungsi unit bekerja sesuai konfigurasi yang dipasang.

Gunakan daftar pemeriksaan berikut:

  • Lift bergerak dengan stabil
  • Posisi berhenti sejajar dengan landing
  • Pintu terkunci sebelum lift bergerak
  • Sensor pintu merespons hambatan
  • Safety edge bekerja
  • Emergency stop dapat digunakan
  • Alarm dapat terdengar
  • Sistem komunikasi dapat terhubung
  • Battery emergency lowering diuji
  • Lampu dan ventilasi bekerja
  • Control panel merespons dengan benar
  • Tidak ada suara atau getaran yang tidak biasa

Minta tim menunjukkan hasil pengujian. Jangan hanya menerima penjelasan lisan bahwa seluruh fitur sudah diperiksa.

Apa yang harus diajarkan kepada keluarga?

Lift rumah Kalea Antera Z90 dengan shaft kaca pada interior hunian bergaya klasik

Posisi lift dapat direncanakan sebagai bagian dari arsitektur rumah, termasuk pada hunian dengan detail interior yang kuat.

Setiap pengguna rutin perlu memahami cara mengoperasikan lift dengan tenang.

Materi pelatihan sebaiknya meliputi:

  • Cara menggunakan lift secara normal
  • Cara membuka dan menutup pintu
  • Arti indikator pada control panel
  • Tindakan saat listrik padam
  • Penggunaan alarm
  • Penggunaan komunikasi darurat
  • Larangan memaksa pintu
  • Pengawasan anak
  • Nomor layanan teknis

Caregiver, petugas rumah tangga, dan anggota keluarga yang sering mendampingi lansia juga perlu mengikuti penjelasan tersebut.

Mengapa perawatan berkala tetap diperlukan?

Perawatan membantu menemukan perubahan kondisi sebelum berkembang menjadi gangguan yang lebih besar.

Pemeriksaan dapat mencakup:

  • Sistem penggerak
  • Pintu dan door interlock
  • Sensor
  • Safety edge
  • Baterai darurat
  • Alarm
  • Control panel
  • Posisi berhenti
  • Pelumasan
  • Kondisi kabel dan komponen
  • Kebersihan area teknis

Lift Kalea mendapat garansi 3+3+15 tahun: 3 tahun garansi unit, 3 tahun servis rutin gratis (2 kunjungan per tahun), dan 15 tahun garansi screw sesuai ketentuan. Customer Care tersedia 24 jam dengan target kedatangan teknisi 1 x 24 jam setelah laporan diterima. Simpan catatan setiap kunjungan teknisi.

Baca juga panduan service lift rumah dan SLA lift rumah.

Formulir service visit report untuk pemeriksaan dan perawatan berkala lift rumah

Perawatan berkala sebaiknya terdokumentasi melalui pemeriksaan komponen, fitur keselamatan, baterai darurat, dan kondisi umum lift.

Mengapa mempertimbangkan Kalea untuk pemasangan lift rumah?

Pemilihan lift rumah perlu mempertimbangkan teknologi, desain, kemampuan integrasi, dan dukungan setelah instalasi.

Beberapa hal yang dapat dipelajari dari Kalea meliputi:

  • Desain lift rumah dengan karakter Skandinavia
  • Pilihan sistem screw-drive
  • Shaft terintegrasi pada model tertentu
  • Pilihan pit rendah atau ramp, tergantung konfigurasi
  • Tidak memerlukan ruang mesin terpisah pada model tertentu
  • Pilihan platform dan kabin
  • Material yang dapat diselaraskan dengan interior
  • Konsultasi sejak perencanaan hingga purna jual
  • Portofolio pemasangan di Indonesia

Kalea Lift Indonesia berada dalam ekosistem Cibes Lift Group asal Swedia. Hubungan tersebut menjadi konteks penting saat pembaca menilai pengalaman grup, teknologi, dan dukungan teknis, tanpa menggantikan kebutuhan untuk memeriksa model yang akan dipasang di rumah.

Kalea Experience Centre ada di Jakarta (The Kensington Commercial, Kelapa Gading), Surabaya (One Arcade Citraland), Makassar (Business Park CitraLand City CPI), dan Bandung (di Ascenda Experience Centre).

Gunakan halaman berikut sebagai rujukan lanjutan:

Kesimpulan

Langkah mudah pasang lift rumah dimulai dengan memahami kebutuhan pengguna dan kondisi bangunan. Model, ukuran, posisi, dan desain sebaiknya baru dipilih setelah jalur vertikal, struktur, listrik, serta akses instalasi diperiksa.

Site survey menjadi penghubung antara keinginan pemilik dan kondisi nyata rumah. Hasilnya digunakan untuk menyusun gambar teknis, membagi pekerjaan, dan mengurangi perubahan saat instalasi.

Proses belum selesai ketika lift berdiri. Unit baru siap digunakan setelah melewati testing, commissioning, handover, dan pelatihan pengguna. Ketelitian pada tahap akhir inilah yang membantu keluarga menggunakan lift dengan lebih nyaman dan tenang.

FAQ tentang pemasangan lift rumah

1. Berapa lama pasang lift rumah?

Instalasi fisik sekitar 10 – 14 hari kerja ketika bukaan, listrik, struktur, dan akses telah siap.

Kisaran itu bukan waktu keseluruhan proyek. Termasuk produksi dan pengiriman unit, seluruh proyek sekitar 6 –  9 bulan.

2. Apa saja tahap pemasangan lift rumah?

Ada tujuh tahap: konsultasi kebutuhan, pemeriksaan awal denah, site survey, pemilihan model dan desain, finalisasi gambar dan persiapan area, instalasi, serta testing, commissioning, dan handover.

3. Berapa biaya pemasangan lift rumah?

Unit lift rumah Kalea mulai sekitar Rp600 juta tergantung jumlah lantai, model, dan finishing. Pekerjaan sipil dan tambah daya listrik perlu dicek apakah termasuk atau terpisah.

4. Apakah lift rumah bisa dipasang tanpa membuat pit?

Bisa pada model tertentu. Lift rumah Kalea membutuhkan pit 0-120 mm tergantung model, dan beberapa model bisa memakai ramp sebagai pengganti cekungan lantai.

Konfirmasi ukuran pit atau ramp pada gambar teknis final sebelum kontraktor memulai pekerjaan.

5. Apakah lift rumah membutuhkan ruang mesin?

Banyak lift rumah dengan sistem screw-drive tidak membutuhkan ruang mesin terpisah seperti lift konvensional. Komponen penggeraknya dirancang menyatu dengan sistem lift.

Meski demikian, tetap diperlukan ruang untuk panel, akses teknisi, dan komponen sesuai konfigurasi. Posisi seluruh bagian tersebut harus ditunjukkan dalam gambar teknis.

6. Apakah listrik rumah perlu ditambah?

Belum tentu. Lift rumah Kalea membutuhkan sekitar 1,5-2,9 kW tergantung model. Tim teknis memeriksa daya yang tersedia, beban rumah, jenis phase, dan kestabilan tegangan.

Bila kapasitas saat ini belum cukup, pemilik dapat mendiskusikan penambahan daya atau pengaturan beban dengan teknisi listrik dan penyedia lift.

7. Apakah lift bisa dipasang di rumah yang sudah jadi?

Bisa, selama rumah memiliki posisi yang layak dan jalur vertikal yang dapat digunakan. Site survey memeriksa balok, kolom, pelat lantai, listrik, dan jalur material.

8. Apa yang terjadi jika listrik padam saat lift digunakan?

Pada unit yang dilengkapi battery emergency lowering, baterai membantu lift menuju landing atau posisi keluar sesuai prosedur model tersebut.

Pengguna perlu mengetahui apakah sistem berjalan otomatis atau membutuhkan penekanan tombol. Prosedurnya harus didemonstrasikan saat handover, termasuk tindakan bila sistem tidak merespons.

9. Siapa yang menyiapkan bukaan lantai dan pekerjaan sipil?

Pekerjaan tersebut umumnya dilakukan oleh kontraktor rumah berdasarkan gambar teknis dari penyedia lift. Pembagian tanggung jawab harus disepakati secara tertulis.

Tim lift perlu memeriksa kesiapan area sebelum instalasi dimulai. Bukaan yang dibuat terlalu awal atau menggunakan ukuran perkiraan berisiko memerlukan pekerjaan ulang.

10. Apa yang diperiksa saat serah terima lift?

Serah terima sebaiknya mencakup pengujian pergerakan, pintu, sensor, emergency stop, alarm, komunikasi, emergency lowering, lampu, dan posisi berhenti.

Pemilik juga perlu menerima pelatihan, manual, kontak layanan, dokumen garansi, jadwal perawatan, dan penjelasan mengenai tindakan saat terjadi gangguan.

Konsultasikan rencana lift rumah Anda

Setiap rumah membutuhkan pendekatan yang berbeda. Hubungi Kalea Lift Indonesia untuk mendiskusikan denah, pengguna utama, pilihan desain, dan jadwal site survey sebelum pekerjaan bangunan dimulai.

3 3

Setiap rumah membutuhkan pendekatan yang berbeda. Hubungi Kalea Lift Indonesia untuk mendiskusikan denah, pengguna utama, pilihan desain, dan jadwal site survey sebelum pekerjaan bangunan dimulai.

Tentang penulis

Artikel ini ditulis oleh Dibba Nugroho, Brand Manager Kalea Lift Indonesia, dan ditinjau secara teknis oleh Dery Firmansyah. Kalea Lift Indonesia bergerak dalam ekosistem Cibes Lift Group, perusahaan home lift asal Swedia yang berdiri sejak 1947 dan memiliki basis terpasang lebih dari 100.000 lift di seluruh dunia. Kalea hadir di Indonesia dengan fokus pada solusi lift hunian premium yang selaras dengan estetika dan kebutuhan rumah modern.
